聚力攻坚,务期必成!220千伏鄱阳(洞井铺)变顺利投运

7月4日17时35分,历经5天4晚的连续奋战,随着220千伏鄱阳(洞井铺)变电站2台主变冲击受电正常,长沙220千伏鄱阳(洞井铺)输变电工程顺利投运,这标志着长沙地区电网建设又迈出了坚实的一步,为区域经济发展和迎峰度夏再添强劲动力。

聚力攻坚,务期必成!220千伏鄱阳(洞井铺)变顺利投运

220千伏鄱阳变电站位于雨花区黄谷路与万家丽南路交叉口,变电站围墙内用地面积约7700m2,本期新建与扩建工程同步建设,新上主变压器2×240兆伏安,220千伏出线2回,110千伏出线4回,10千伏出线28回,新建线路7.59公里、铁塔49基。

作为国网公司模块化2.0建设全户内站的试点工程,220千伏鄱阳变电站按照主要设备更集成、二次系统更智能、预制装配更高效、建设运行更环保目标,大力应用预制装配式基础、GIS不停电扩建、设备精准送风等新技术、新设备、新材料,全力推动传统建设模式向绿色建造转型升级。

自该工程2024年9月正式进场施工以来,国网长沙供电公司科学策划、精心组织,克服外部环境复杂、建设周期紧张等诸多挑战,组织各专业力量集中攻坚,全面应用双重预防机制,细化各阶段风险点及管控措施,在线路基础开挖、组塔阶段大力应用机械化施工,全线机械化施工率达100%。同时,雨花区电建办及时协调解决项目建设难点和群众关心的痛点,创造良好建设环境。

聚力攻坚,务期必成!220千伏鄱阳(洞井铺)变顺利投运

为确保工程高质量投运,该公司高峰期投入21个作业班组,施工人员305人,近25个作业面同时开工。委任精英项目经理全过程管控验收工作,抽调技术骨干力量成立投产攻坚党员突击队,24小时轮班驻扎现场。

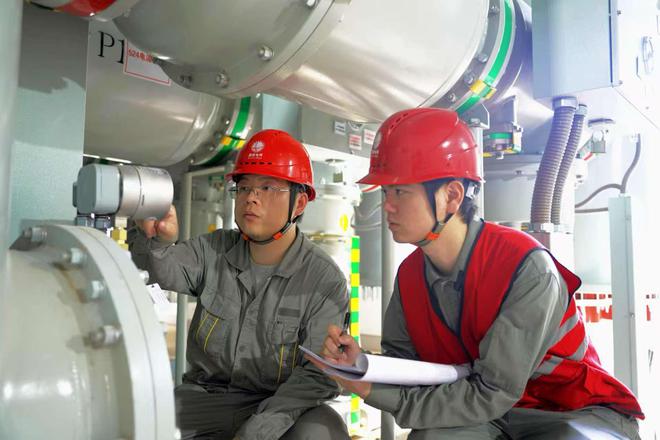

在不足两周的窗口期内,突击队员不分昼夜对全站设备进行”地毯式”深度诊断,在盛夏伏天的高温中,身着长袖工装,在密不透风的设备室内挥汗如雨,在狭小的开关柜前一蹲数小时排查隐患。通过”跑赢时间、拼尽全力”的忘我投入,以远超常规的验收速度实现了精益化投产目标,确保了验收”零死角”、问题”零容忍”,高质量兑现了”零缺陷”高标准投运的军令状。

据悉,该工程建成投产后,将与红星、林海、寺冲等核心变电站共同承担起长沙河东南部地区的供电任务,大幅提高该片区电网承载力,极大满足长沙比亚迪等周边企业用电需求,机场外线工程将为长沙机场改扩建工程调试及时提供电力保障,为长沙电网迎峰度夏提供有力支撑。

2025年截至目前,长沙电网已投产12项迎峰度夏重点工程(包含鄱阳),新增变电容量304.5万千伏安,线路长度57.68公里。对提高城区南部、河西、浏阳、宁乡等地区供电能力和供电可靠性具有重要意义。随着重点项目加入长沙电网迎峰度夏“主力阵容”,将有效支撑长沙地区经济蓬勃发展,全力保障居民清凉舒适度夏,为长沙城市的高质量发展持续输送安全、稳定、可靠的“光明动能”。

通讯员陈湘鹏 黄姿柔 臧振
